? ? ? ? 東互通安置房住宅小區位于東互通與老互通之間,磚混結構,第一層為2.18m架空層,第二~六層為住宅,頂層為屋頂。我司承建了其中7
、8
、9
、10
四棟樓,總建筑面積約為16400m 2 。自2013年10月下旬開始動工以來,公司領導迅速組建項目班子成員趕赴現場,并按照房建工程標準化管理模式,精心組織,規范施工。
? ? ? ? 東互通渡頭橋安置房項目現場施工條件極不成熟,生活和施工用水無自來水。項目班子想方設法利用當地水源,在樁基施工前利用旋挖樁機快速成孔鉆井,預埋鋼套筒成井解決了施工用水之急。由于業主臨時變更,決定抬高地面1.5-2m以致場地填土要抬高。為不影響施工進度我項目部積極應對,與業主協商先抬高10
樓用地范圍的地面,再抬高9#-7#樓用地,從而可以先進行10
樓樁基施工,盡量不影響施工進度。

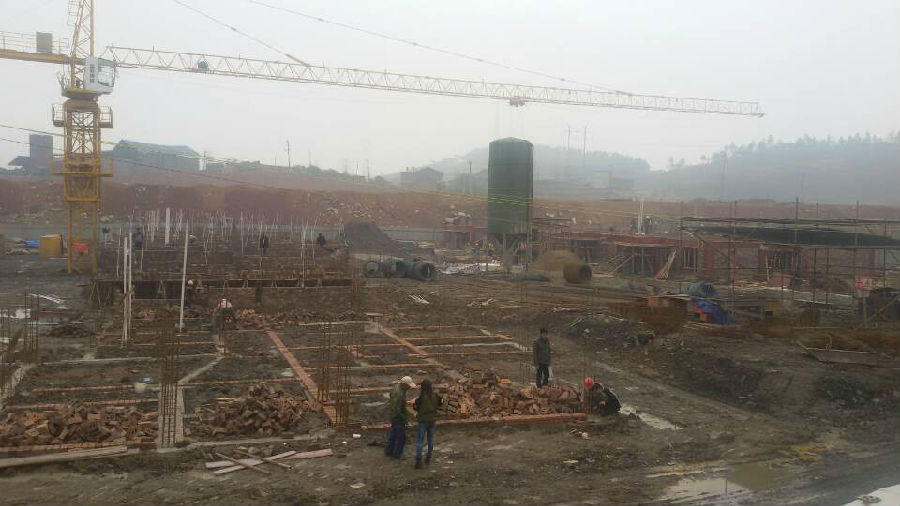

? ? ? ?經過五個多月的施工建設,我司渡頭橋安置房項目部完成了項目駐地建設和四棟房子的樁基工程,目前正在緊鑼密鼓的進行8
樓的基礎梁裝模、9
樓一層架空層墻體砌筑、10
樓二層墻體砌筑。在進度、安全、質量方面,均受到了業主和當地拆遷安置戶的良好評價。預計7月份可完成該項目的主體工程,10月份完成土建主體內外一次裝修,11月份可將房子移交業主。
??????????????????????????????????? (曾小林)
